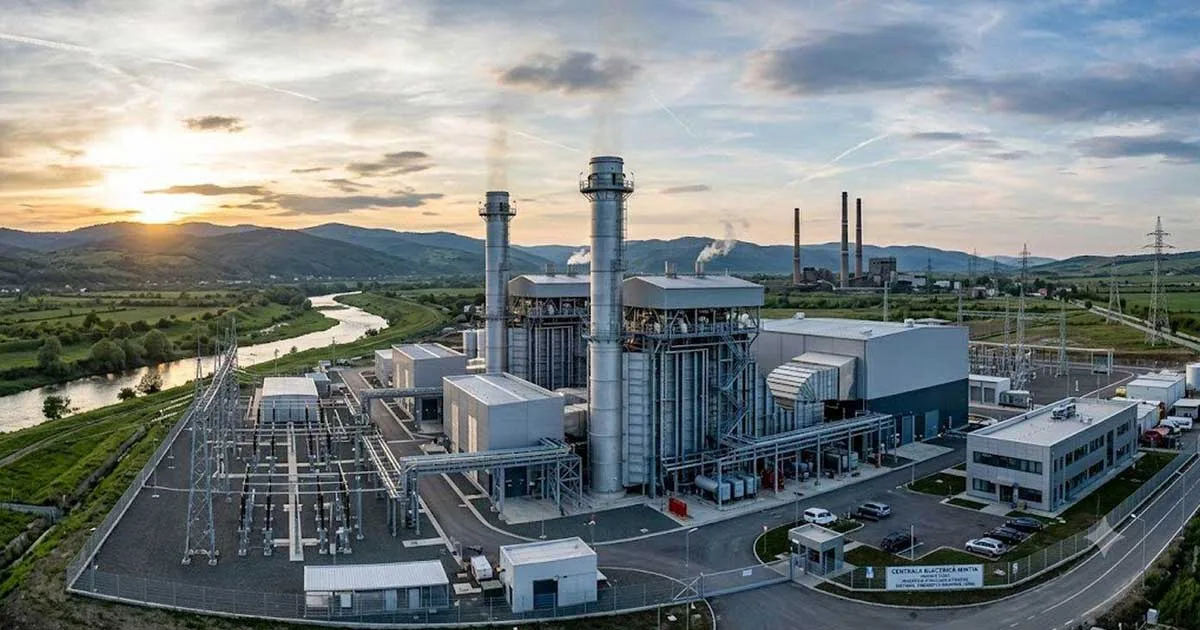

EconomieCentrala Mintia intră oficial în etapa probelor și poate livra energie în Sistemul Energetic Național

Centrala Mintia intră oficial în etapa probelor și poate livra energie în Sistemul Energetic Național

Timp de citire:
NewsAnalyzer – Monitorizare și Analiză Știri România
🎧

Ascultă articolul

Nu ai timp să citești? Ascultă versiunea audio.

Noua centrală pe gaze de la Mintia, cea mai mare instalație de acest tip din Uniunea Europeană dezvoltată pe un singur amplasament, a fost înregistrată oficial ca producător de energie aflat în perioada de probe, potrivit Profit.ro. Compania Mass Global Energy Rom a semnat documentele provizorii prin care își asumă responsabilitatea pentru echilibrare și poate livra deja primii megawați în rețeaua națională.

Ce înseamnă statutul de producător aflat în probe

Noua calitate obținută de Mass Global Energy Rom permite companiei să producă energie electrică în timpul testelor tehnologice și să o livreze în Sistemul Energetic Național, înainte de intrarea propriu-zisă în exploatare comercială a centralei. În această etapă, producătorul va transmite zilnic către Transelectrica cantitatea de energie estimată, în conformitate cu programul de probe aprobat de operatorul de transport și sistem.

Diferențele dintre producția reală și cea programată sunt considerate normale în cazul turbinelor pornite, oprite și aduse treptat la diferite niveluri de putere pentru verificarea echipamentelor. Pentru energia livrată în această perioadă, compania va încasa, pentru fiecare MWh, cea mai mică valoare dintre prețul de închidere al Pieței pentru Ziua Următoare și plafonul de 400 de lei/MWh, potrivit Spotmedia.ro.

Prima turbină, pusă sub tensiune în iunie

Etapa administrativă vine după testele derulate asupra infrastructurii electrice a centralei. Pe 15 iunie 2026, Transelectrica a pus sub tensiune racordul de 400 kV aferent primei turbine pe gaz, alături de transformatoarele de racordare la sistem. Au urmat aproximativ o lună de verificări ale instalațiilor electrice, înaintea sincronizării efective cu Sistemul Energetic Național.

🗞️ Citește și Acestea

Guvernul estima, în luna iunie, că testele de interconectare vor începe în cursul verii, iar producția propriu-zisă de energie electrică ar putea debuta în septembrie 2026.

Investiția de 1,2-1,4 miliarde de euro și proprietarii din Iordania

Proiectul de la Mintia, estimat la 1,2-1,4 miliarde de euro, este controlat de omul de afaceri iordanian Ahmad Ismail Saleh, prin compania Mass Global Energy Rom, parte a grupului Mass Group Holding, cu sediul administrativ la Amman. Firma a cumpărat activele fostei termocentrale pe cărbune de la Mintia în 2022, în urma unei licitații publice, pentru 91,23 milioane de euro, potrivit Ziare.com.

Contractul de racordare cu Transelectrica prevede punerea în funcțiune a unei puteri totale de 1.677 MW până la 30 iunie 2027. Nu întreaga capacitate poate fi însă evacuată imediat în rețea: până la reconductorarea liniei electrice de 220 kV Mintia-Timișoara, puterea maximă livrabilă este limitată la 1.448,2 MW.

Aproximativ 1.100 MW, așteptați în producție comercială până la finalul anului

Potrivit calendarului actual, o capacitate de aproximativ 1.100 MW, deja finalizată din punct de vedere constructiv, ar urma să intre în producție comercială până la sfârșitul anului 2026. Pentru alți 190 MW, creditorii Complexului Energetic Hunedoara au aprobat prelungirea termenului de finalizare până la 31 decembrie 2027, după ce investitorul a invocat întârzieri de aproximativ 18 luni în obținerea autorizației de construire și dificultăți privind vizele muncitorilor specializați.

O parte importantă a investiției este susținută printr-o finanțare structurată de 500 de milioane de dolari, acordată la începutul anului 2026 de banca Emirates Islamic din Emiratele Arabe Unite. Contractul de inginerie și construcție a fost atribuit grupului grec Avax, cu o valoare de aproximativ 673,5 milioane de euro, centrala urmând să funcționeze cu două turbine pe gaz, o turbină cu abur și trei generatoare Siemens, adaptabile ulterior pentru hidrogen.

De ce contează centrala pentru siguranța sistemului energetic

Guvernul a declarat proiectul drept obiectiv de importanță națională în domeniul energiei electrice. Autoritățile consideră că centrala va putea compensa o parte din capacitățile pe cărbune care urmează să fie retrase din sistem și va asigura producție flexibilă în perioadele în care sursele regenerabile nu pot acoperi consumul.

Transelectrica a avertizat anterior că întârzierile proiectului de la Mintia, combinate cu închiderea grupurilor pe cărbune asumate de România, ar putea pune presiune asupra siguranței Sistemului Energetic Național în 2027. Pentru alimentarea centralei, Transgaz a construit conducta Hațeg-Băcia-Mintia, de aproximativ 56,5 kilometri, capabilă să asigure un consum de până la 2,5 miliarde de metri cubi de gaze anual, la funcționare la capacitate ridicată.

Următoarele repere ale proiectului vor fi sincronizarea completă a turbinelor cu rețeaua și trecerea celor aproximativ 1.100 MW deja finalizați în regim de producție comercială, estimată până la finalul acestui an.


Acasă, la orice vârstă.

PoliticLive

LĂSAȚI UN MESAJ

Vă rugăm să introduceți comentariul dvs.!
Introduceți aici numele dvs.

- Advertisement -Newspaper WordPress Theme

Știrile zilei

Mai multe articole

- Advertisement -Newspaper WordPress Theme
